齐鲁石化工程项目部热电机组110千伏变压器顺利就位

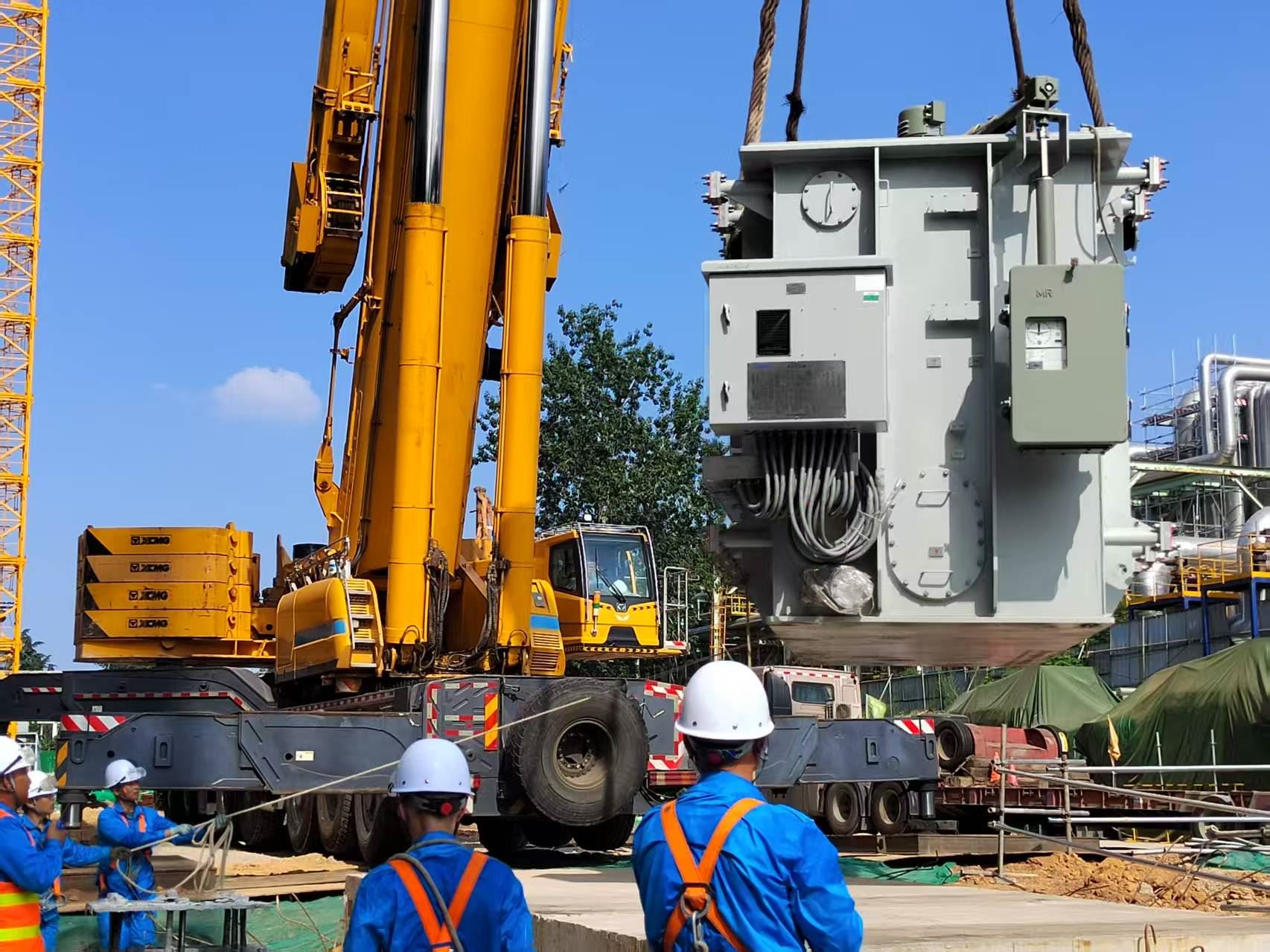

7月11日16时50分,齐鲁石化1-4号热电机组背压替代改造项目迎来了重要进展—110千伏03号变压器安全吊装就位,标志着新建热电机组电气安装工程进入全面施工阶段。该变压器总重量103.53吨,其中本体重量为78.95吨,主要用于项目开车调试用电。

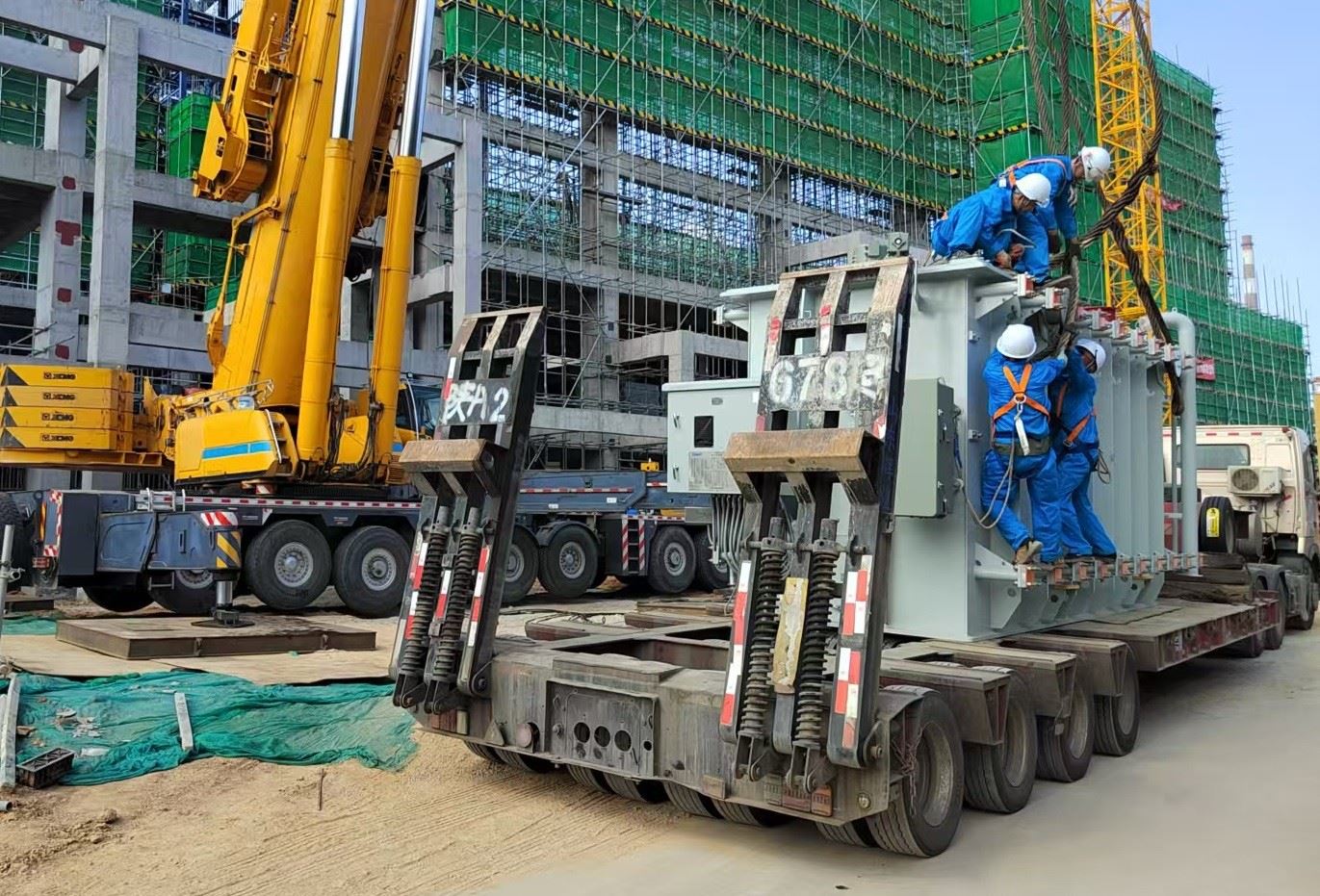

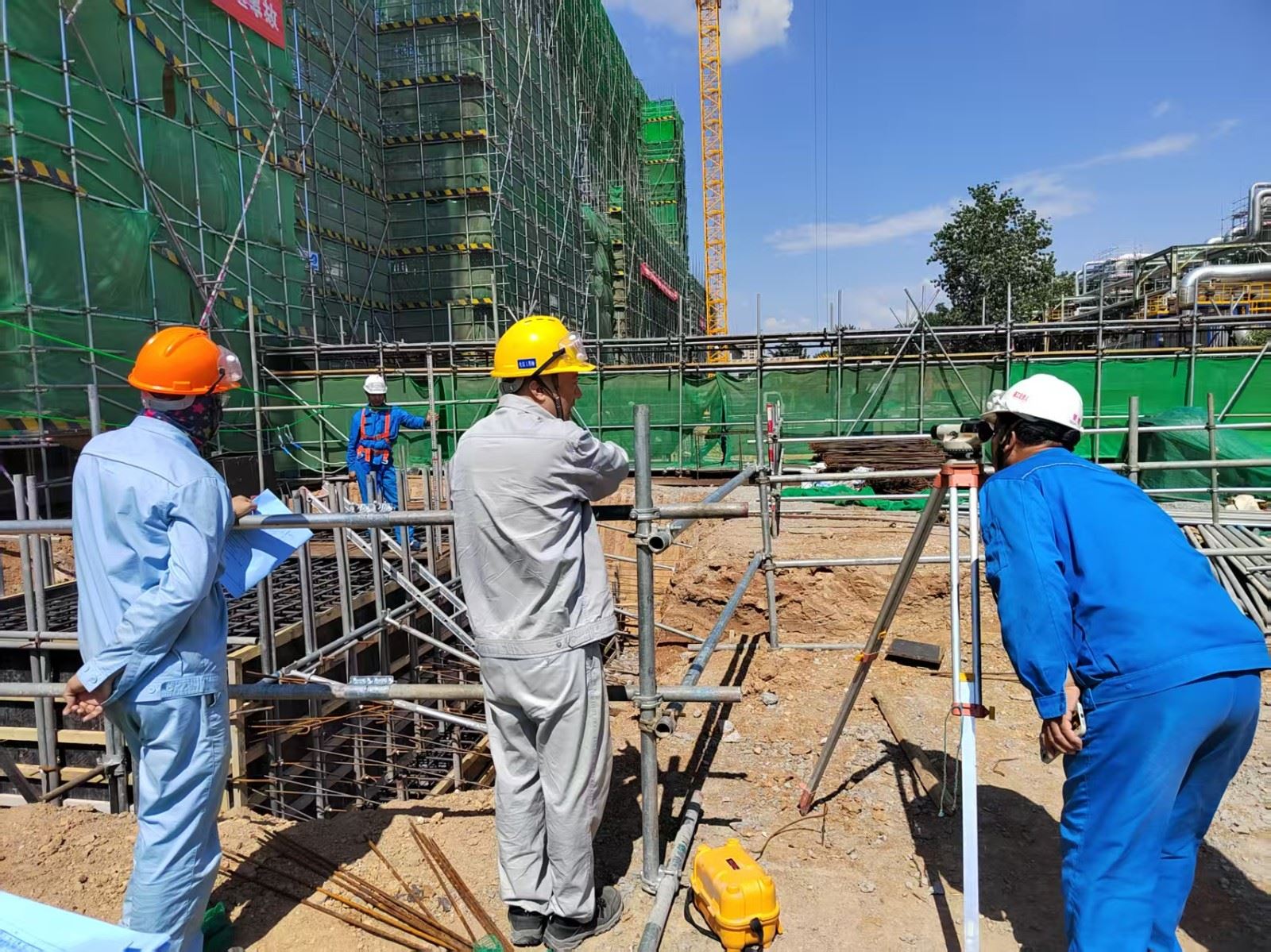

在项目建设中,齐鲁石化工程项目部仪电团队积极践行分公司“一体化施工、低成本运营”理念,取得了显著成效。一方面在变压器基础浇筑前,电气专业会同土建专业对基础埋件水平度、埋件定位尺寸等关键部位进行一次验收,对埋件钢板塌腰、下垂、焊接接缝等容易出现的问题进行把关,基础浇筑完成后,再组织工序交安二次验收,有效确保了变压器基础精度一次符合安装要求。另一方面针对吊装作业,项目部采用了整体组织统筹的管理模式。电气专业负责变压器安装施工的总体统筹,提前落实吊装技术参数,安装专业发挥吊装技术优势,全面负责吊装现场的风险把控,包括吊车站位、地下管道、电缆沟等安全因素的确认,并进行吊车选型、吊装半径、索具核算等关键环节的计算与测量,为变压器的安全吊装提供了坚实保障。

通过专业间的深度融合,项目团队在施工中实现了专业优势互补,确保了工程质量和施工效率的同步提升。目前,变压器附件安装工作正在有序推进中,标志着热电机组建设迈出了坚实的一步,为后续工作打下了坚实基础。

                                            (纪晓鹏 马炳南)
